该项目由系统公司项目三部负责,于5月4日 正式开工建设。项目三部克服项目施工、供货周期短,冀北电网要求高以及暴雨、大风自然因素造成停工的困难, 于6月14日 通过当地 电力质监部门组织的质检验收,6月23日 通过 8个专业组织的生产、并网、国网冀北电科院联合验收,6月26日 完成项目整改、消缺、闭环工作,整个项目在短短55个工作日内建设完成,充分体现了项目三部特别能战斗和超强的项目管理能力,也为系统公司上半年经营指标的顺利完成做出了贡献。

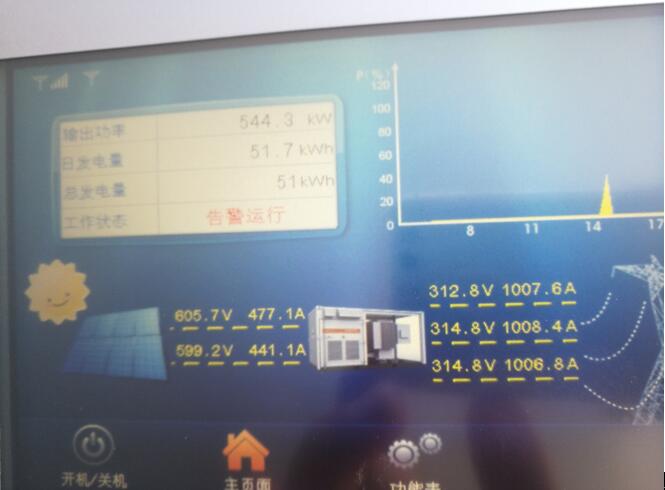

首台1000kV逆变器发电单元实时功率
开关站区SVG连接变、接地变兼站变、主控及二次设备舱
后台监控系统
成功并网发电!
通讯员:井海飙
